Изменить или удалить запись о затраченном времени без использования API.
Включить автоматический расчет затраченного времени.
Добавить полосу прогресса задачи.
Изменить формат отображения времени.
Указать время целым или дробным числом.
Включите опцию
На панели слева нажмите Очереди и выберите очередь.

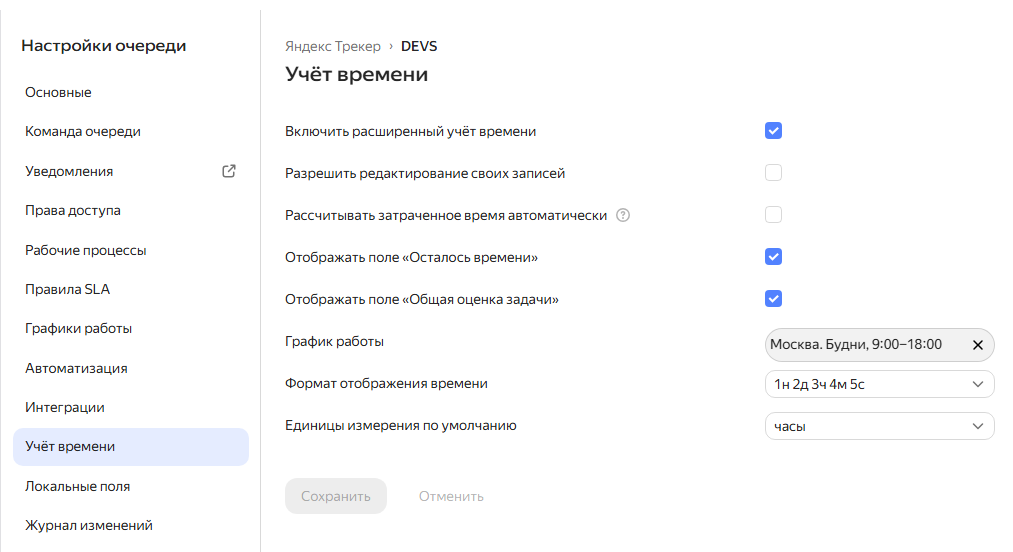

На странице очереди в правом верхнем углу нажмите Настройки очереди и перейдите в раздел Учёт времени.
Включите опцию Расширенный учёт времени.
Заполните обязательный параметр График работы.
Нажмите Сохранить.
Другие параметры можно настроить позже.
Вы можете переключаться между базовым и расширенным учетом времени. Данные о затраченном времени в задачах сохранятся.
Настройте учет времени
Разрешить редактирование своих записей. Включите эту опцию, и автор записи сможет изменить или удалить свою запись в окне История учёта времени. По умолчанию отредактировать запись о затраченном времени можно только запросом к API.
Рассчитывать затраченное время автоматически. С этой опцией затраченным временем считается промежуток между статусами типов и . Учитывается только рабочее время по графику, указанному в параметре График работы.
Пример автоматического расчета
Для очереди настроен график Будни, 8:00–17:00.
В пятницу 1 июня в 9:00 задачу перевели из статуса Открыт в статус В работе. А в понедельник 4 июня в 14:00 задачу перевели в статус Закрыт.
Трекер учтет только два отрезка времени: 1 июня с 9:00 до 17:00 и 4 июня с 8:00 до 14:00. 2 и 3 июня не учитываются, потому что суббота и воскресенье — выходные.
По этой логике на задачу затрачено 14 часов.
Отображать поле «Осталось времени». Включите эту опцию и указывайте, сколько времени вы планируете продолжать работу над задачей. На странице задачи в меню Учёт времени появится полоса прогресса.
Отображать поле «Общая оценка задачи». Включите эту опцию и укажите общее время, которое планируете потратить на выполнение задачи. На странице задачи в меню Учёт времени появится полоса прогресса.
Как изменяются значения Осталось времени и Общая оценка задачи
Значения полей Осталось времени и Общая оценка задачи связаны друг с другом:
Затрачено времени + Осталось времени = Общая оценка задачи
Если оба поля заполнены, при изменении одного из них другое поле изменится на ту же величину.
График работы. Укажите график работы исполнителей. Эти данные нужны для автоматического расчета затраченного времени. Если вам не подходят предложенные варианты, создайте свой график.
Формат отображения времени. По умолчанию затраченное время отображается в формате 1н 2д 3ч 4м 5с: указано количество рабочих недель, дней, часов, минут и секунд. Вы можете выбрать другой формат.
